Koupili jste si
nezasíťovaný pozemek pro stavbu RD a nyní Vás čeká budování přípojek? Poradíme,
jak k pozemku přivést elektřinu, vodu, kanalizaci a plyn. Krok po kroku od
projektové dokumentace, přes územní souhlas až po realizaci a předání stavby.
Výstavba přípojek
nebývá časově, technicky ani finančně náročná. Postaveno můžete mít za několik
málo dnů. A to za velmi přijatelné ceny v řádech desítek tisíc korun. O co snadnější je samotná stavební
realizace, o to komplikovanější bývá dlouhá administrativní cesta k územnímu
souhlasu či stavebnímu povolení. Co všechno je třeba zařídit před
prvním kopnutím do země?
Začneme s elektrickou přípojkou, jejíž realizace je nejsnazší a nejlevnější. Stačí pouze podat žádost distributorovi o připojení (ČEZ, EON, PRE) a zaplatit symbolický poplatek za připojení elektroměru (např. pro hlavní jistič 3x20A činí poplatek 10 000 Kč). Distributor má následně rok na zřízení přípojky. Sám si zpracuje projektovou dokumentaci, získá vyjádření všech zainteresovaných stran, požádá o územní souhlas, stavbu zrealizuje, zaměří a vyřídí majetkoprávní vztahy (věcná břemena). To vše platí pro přípojky s délkou do 50 m.
Elektrická přípojka začíná odbočením od hlavního řádu NN (nízkého napětí) a končí pojistkami v HDS (hlavní domovní skříň – nejčastěji sloupek na hranici pozemku, ve kterém je vyvedena smyčka NN). Přípojka je majetkem toho, kdo ji na své náklady vybudoval (distributor).
Vaše vedení začíná nožovými pojistkami v HDS a pokračuje přes elektroměrný pilíř až do RD. Na hranici pozemku tak budete mít 2 sloupky. HDS a elektroměrný pilíř, ve kterém se nachází zaplombovaný elektroměr a hlavní jistič.
Elektrická přípojka do délky 50 m je zdarma (buduje ji ze zákona na své náklady distributor). Vy platíte pouze paušální poplatek za připojení elektroměru dle rezervovaného příkonu. Stejný poplatek se hradí např. za znovupřipojení odpojeného odběrného místa či za navýšení rezervovaného příkonu.
Výše rezervovaného příkonu (hodnota hlavního jističe) se volí s ohledem na předpokládaný odběr. Hledáte optimum, neboť s nedostatečným příkonem Vám budou neustále padat pojistky. A se zbytečně vysokým příkonem budete platit velký paušální poplatek za připojení k distribuční síti, které reálně ani nevyužijete. A to každý měsíc.
Elektrickou přípojku Vám postaví distributor, ovšem prostřednictví pověřené místní smluvní firmy. Většinu roku (od schválení žádosti o připojení až po výstavbu přípojky) tak budete komunikovat s místní partnerskou firmou distributora.
HDS je součástí
elektrické přípojky, tedy sloupek pro HDS staví na své náklady distributor. V základu
dostanete nevzhledný plastový pilíř. Vyplatí se tak připlatit si a na své
náklady zbudovat vzhlednější zděný pilíř, který bude více ladit k vašemu
plotu.

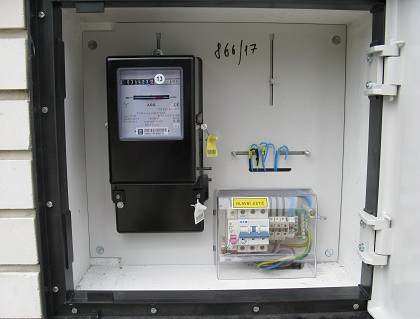

Elektroměrný pilíř je ve Vašem majetku, ten stavíte na své náklady Vy. Distributor Vám do něj pouze umístí elektroměr a plombu. Stavba zděného elektroměrného sloupku na klíč včetně výstroje přijde na cca 12 000 Kč. Zděný sloupek pro HDS bývá levnější, neboť instalovanou skříň platí distributor (cca 9 000 Kč).
Distributor elektřiny vlastní rozvody (fyzické kabely v zemi, dráty na sloupech, trafostanice a další prvky distribuční sítě NN/VN/VVN). Platíte mu poplatky za distribuci elektrické energie:
Poplatky distributorům jsou regulovány zákonem. Kryjí náklady na provoz distribuční sítě a přiměřený zisk distributorů. V ČR působí 3 distributoři:
Distributora si nemůžete svobodně vybrat, dodavatele ano.
Dodavatel elektřiny Vám prodává silovou elektřinu (která k Vám putuje rozvody distributora). Na trhu působí mnoho dodavatelů elektřiny a plynu, kteří o zákazníky soupeří rozdílnými cenami a podmínkami. Dodavatele elektřiny si můžete vybrat a kdykoliv ho změnit. Smlouvu na dodávku elektřiny lze uzavřít:
Smlouva na dobu určitou se může vyplatit při očekávaném růstu cen energií. A naopak smlouva na dobu neurčitou se vyplatí spíše při očekávaném poklesu cen energií. Nebo když se neradi vážete a chcete mít možnost změnit dodavatele kdykoliv.
Sloupek s HDS umístěný na hranici Vašeho pozemku je majetkem distributora, tedy budete muset distributorovi zřídit věcné břemeno služebnosti na cca 1m2 Vašeho pozemku. Zřízení věcného břemena řeší distributor (neplatíte návrh na vklad do KN ve výši 2 000 Kč). Věcné břemeno se zřizuje za úplatu – distributor Vám vyplatí symbolických 1 000 Kč.
Vedení přípojky (odbočka od hlavního řádu až po HDS) je v majetku distributora a bývá uloženo nejčastěji v obecním pozemku (silnice, chodník, zeleň). Obec tak zřizuje věcné břemeno služebnosti na elektrickou přípojku uloženou v obecním pozemku ve prospěch distributora.
Po vybudování
přípojky Vás distributor vyzve k připojení k distribuční soustavě a
k zahájení odběru. Distributorovi je třeba doložit revizní správu
připojovaného odběrného místa. Též je nutné uzavřít se zvoleným dodavatelem smlouvu o dodávkách elektřiny. Po splnění těchto dvou
podmínek Vám distributor v řádu několika málo dnů namontuje elektroměr,
zaplombuje hlavní pojistky a vložením nožových pojistek do HDS definitivně
připojí vaše odběrné místo.
Pozor! Pokud byste se nestihli připojit k odběrnému místu ve stanoveném termínu, může po Vás distributor vyžadovat úhradu nákladů vynaložených na realizaci přípojky. A to mohou být i desítky tisíc korun!
Málokdo má dnes dostatek vlastních zdrojů na koupi pozemku a následnou stavbu RD. Nejčastěji se tak pozemky kupují na hypotéku. Aby bylo možné bance za úvěr ručit kupovaným pozemkem, musí být pozemek veden v územním plánu obce jako stavební (nestačí územní rezerva určená pro bytovou výstavbu). Pozemek by měl být též zasíťovaný a mít příjezdovou cestu. S vyřízením hypotéky Vám ochotně pomůže náš zkušený tým hypotečních poradců. Prostudujte aktuální podmínky pro získání hypotéky.
